深圳企业自建中小型机房(边缘节点 / 企业私有云)需求不少。这类机房体量不大,但一旦中断影响面大。本文给出从规划到验收的全流程。

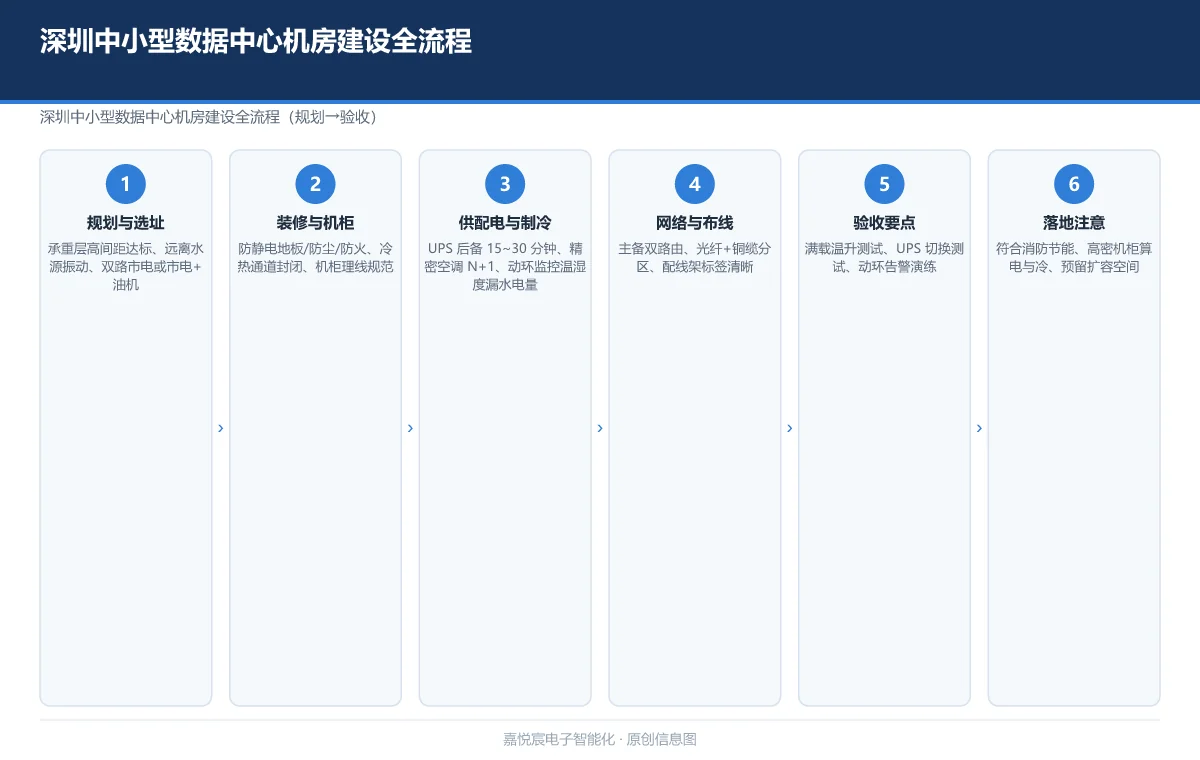

深圳中小型数据中心机房建设全流程

一、规划与选址

  • 承重、层高、间距满足要求;
  • 远离水源 / 振动源;
  • 双路市电或市电 + 油机。

二、装修与机柜

  • 防静电地板、防尘、防火;
  • 冷热通道封闭
  • 机柜整齐、理线规范。

三、供配电与制冷

  • UPS 后备时间按等级定(如 15~30 分钟);
  • 精密空调 N+1
  • 动环监控温湿度 / 漏水 / 电量。

四、网络与布线

  • 主备双路由
  • 光纤 + 铜缆分区;
  • 配线架标签清晰。

五、验收要点

  • 满载温升测试
  • UPS 切换测试
  • 动环告警演练

深圳落地注意

  • 符合深圳本地消防与节能要求;
  • 高密机柜提前算电与冷;
  • 预留扩容空间。

项目实践

2025年年初,我们承接了深圳某金融机构自建数据中心机房的深化设计与施工总承包项目。该机房位于办公大楼副楼3层,可用面积约420平方米,设计标准为GB 50174 B级(等效Tier III),需承载核心交易系统、数据库集群及灾备节点共计186台IT设备,设计总IT负载约320kW。

项目最大的挑战是层高限制——原楼层净高仅3.8米,而Tier III标准要求冷热通道封闭后仍需保证2.4米以上的操作空间。我们最终采用了顶置式精密空调+架空地板下送风的混合制冷方案,将空调机组安装在机房外侧的专用设备间内,通过静压箱送风,既解决了层高问题又实现了N+1冗余。供配电系统采用”2N”架构,配置了4台200kVA模块化UPS(每台后备时间20分钟),双路市电分别来自两个不同的变电站,并预留了柴油发电机接口。

制冷系统选型阶段,我们对风冷精密空调、冷水机组和间接蒸发冷却三种方案做了详细对比。考虑到深圳全年高温高湿的气候特点以及该机房的中等密度布局(单机柜平均功率5.2kW),最终选择了变频风冷精密空调+EC风机方案,初期投资比冷水机组低约35%,且维护更简便。动环监控系统部署了256个监测点位,覆盖温湿度、漏水、烟感、UPS状态、配电开关量等全部关键参数,告警信息通过短信、电话、APP三通道同步推送。

项目历时98天完成交付。验收阶段进行了72小时满载温升测试,在环境温度35℃工况下,机房冷通道温度稳定控制在23±2℃,所有机柜进风口温差不超过3℃。正式投运后连续6个月的PUE实测均值为1.38,优于设计目标值1.45,年节约电费预估超过40万元。踩坑经验方面:一是消防与空调系统的联动调试比预期复杂——气体灭火系统需要与空调、UPS、门禁实现紧急联动断电/关闭,我们在联调时发现不同品牌的控制器响应时序不一致,花了近两周时间逐一调整;二是标签管理看似小事但极其重要,项目初期理线时标签粘贴不规范,后期运维找线耗时翻倍,建议从一开始就严格执行TIA-606布线标识标准。

常见问题

Q:深圳中小机房 UPS 后备多久合适? A:一般 15~30 分钟,覆盖市电闪断并支撑油机启动;关键业务可按等级延长。

Q:机房等级怎么选? A:参考 GB 50174 与 Tier 标准,中小机房多为 C 级 / B 级,按业务中断容忍度确定。

相关阅读


本文为建设参考,具体以设计规范与等级要求为准。
