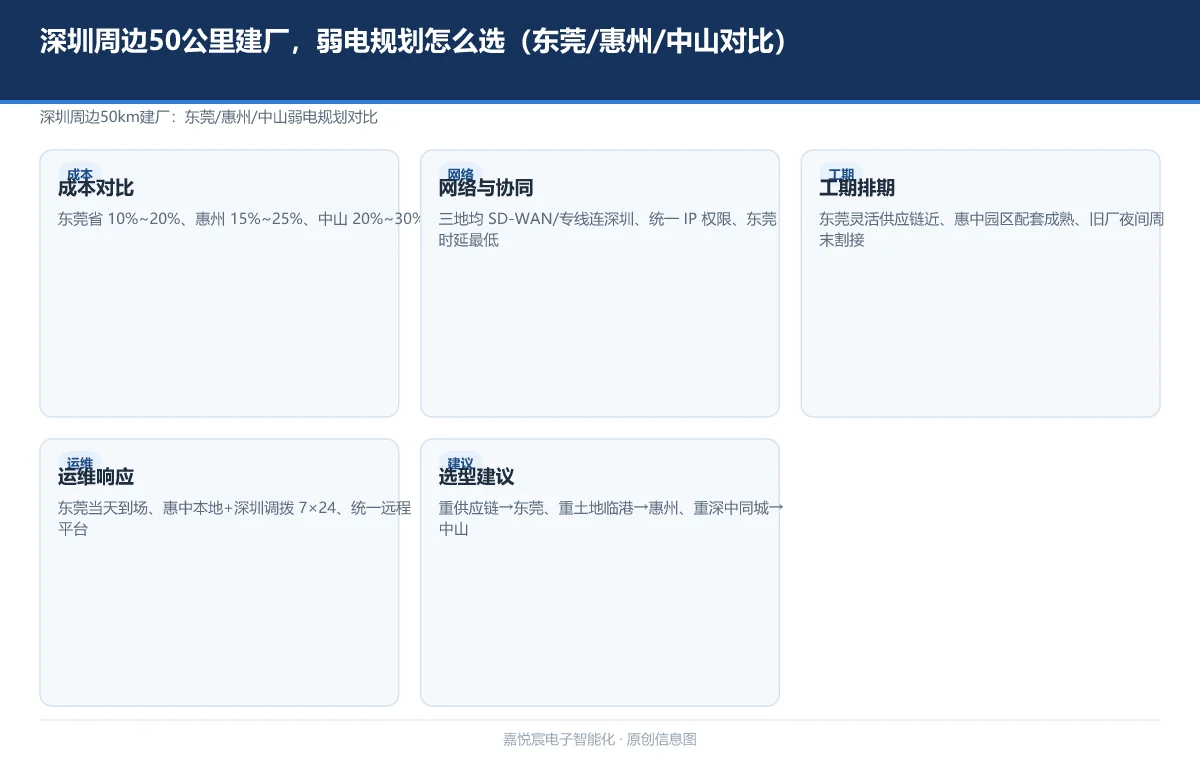

深圳企业外溢建厂,周边 50 公里主要落子三处:东莞临深(长安 / 虎门 / 塘厦)、惠州惠阳大亚湾、中山翠亨火炬。三地弱电规划各有侧重。

一、成本对比
- 东莞临深:人工 / 材料接近深圳,整体弱电省 10%~20%;
- 惠州惠阳 / 大亚湾:土地成本优势大,弱电省 15%~25%;
- 中山翠亨 / 火炬:土地与人工更低,弱电省 20%~30%。
二、网络与协同
- 三地均需与深圳总部 SD-WAN / 专线互联;
- 东莞最近,时延最低;中山经深中通道也近似同城;
- 统一 IP 与权限体系,避免两地割裂。
三、工期与排期
- 东莞临深排期灵活、供应链近;
- 惠州 / 中山园区配套成熟,毛坯新房施工快;
- 旧厂改造均建议夜间 / 周末分阶段割接。
四、运维响应
- 东莞本地团队当天到场最快;
- 惠州 / 中山本地 + 深圳调拨,7×24 可达;
- 统一远程运维平台集中告警。
五、选型建议
- 重供应链协同 → 东莞临深;
- 重土地成本 + 临港 → 惠州大亚湾;
- 重深中同城研发生产分离 → 中山翠亨火炬。
六、搬迁弱电实施路线图
对于从深圳整体搬迁的企业,我们建议按以下节奏推进弱电规划,避免”人到了、网没通”的尴尬:
T-8 周 新厂房勘测 + 弱电需求梳理(信息点/监控/设备联网清单)
T-6 周 方案设计 + 预算编制 + 品牌选型
T-4 周 招标/定标 + 设备采购下单
T-2 周 新厂房布线施工开始(与装修同步)
T-1 周 核心设备到货安装 + 网络联调
T-0 周 SD-WAN/专线开通 + 两地并行运行
T+1 周 数据迁移完成 + 深圳老厂下线
关键原则:网络先行——在新厂房装修阶段就先把骨干光纤和核心机房搞定,这样搬迁当天至少基础网络是通的,办公和生产可以快速恢复。
项目实践
去年我们服务了一家从深圳龙华搬迁至东莞塘厦的精密制造企业。该企业 180 人,在深圳租了 12 年厂房,因租金和产能瓶颈决定外迁。
我们介入时业主已经签了塘厦某工业园的 6500㎡ 厂房租赁合同,但弱电完全没规划。第一件事就是拉上 IT 负责人和生产主管做了全量盘点:
- 办公信息点需求 186 个
- 监控摄像头 86 路(含周界)
- 门禁点位 24 个
- 需要联网的生产设备 42 台(CNC、CMM、注塑机等)
- 与深圳总部 ERP/MES 实时互通
最大的决策点是选址。业主同时在看大亚湾和塘厦两块地,我们帮着做了两地弱电总投入对比:塘厦方案 168 万 vs 大亚湾方案 142 万(差价主要在人工),但塘厦到深圳总部时延 8ms vs 大亚湾 22ms——对 MES 实时性有影响。最终业主选择了塘厦,理由是”产线不能等数据”。
施工采用分阶段割接策略:先搬办公(1 周内完成),再逐条产线迁移(每条线 3 天),全程深圳老厂不停产。SD-WAN 开通后两地并行运行了 2 周,确认数据同步无误后才正式关停老厂机房。
项目最终耗时 10 周(从勘测到全系统交付),比业主预期的 6 个月搬迁周期中的弱电部分提前很多。业主后来反馈:“搬迁后网络比深圳老厂还好用”,MES 画面刷新延迟从原来的 1~2 秒降到 200ms 左右。
常见问题
Q:三地弱电方案能复用吗? A:架构一致(三层 + SD-WAN + 分网隔离),可按地调整品牌与冗余等级,核心可复用。
Q:怎么判断选哪? A:看优先级:供应链近、成本低、协同时效,对号入座上表即可。
相关阅读
本文为选型参考,具体以实地勘测与需求为准。
